[전력중개사업 Q&A] 한전 PPA 계약 발전사업자가 자주 묻는 질문 모음

안정적인 태양광 수익을 위한 방법으로 주목받고 있는 ‘전력중개사업(재생에너지 예측제도)’. 최근 많은 발전사업자분들이 관심을 보이고 있지만, 실제로 참여를 고려할 때 절차나 조건이 복잡하게 느껴져 망설이는 경우가 많습니다.

해줌에도 다음과 같은 질문들이 꾸준히 들어오고 있는데요.

"전력중개사업 참여 시 수익이 얼마나 증가하나요?"
"계량기 교체는 몇 개월 걸리나요?"
"계약기간은 얼마나 되나요?"

이처럼 전력중개사업에 대해 궁금해하시는 부분들이 많지만, 이런 정보를 한눈에 찾기 어려운 게 현실인데요.

그래서 오늘, 해줌이 ‘한전 계약 발전사업자’를 위한 전력중개사업 참여 Q&A를 정리해드리겠습니다!

Q&A 목차

1. 전력중개사업 공통 질문 1편
2. 한전 계약자들이 자주 묻는 질문

📌 전력중개사업 자주 묻는 공통 질문 1편 (한전/KPX)

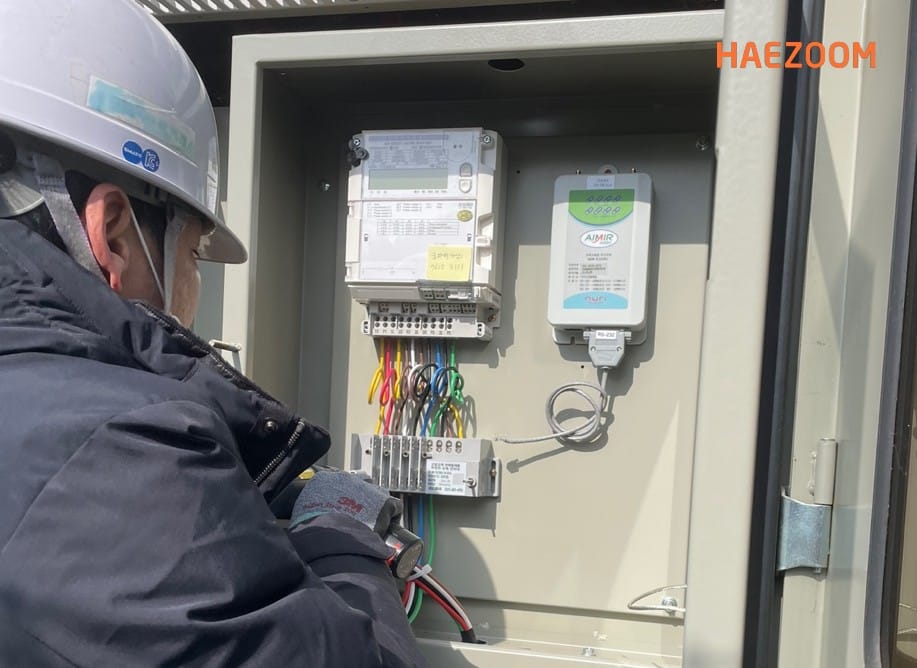

전력중개사업

1. 준비 서류가 너무 많은데, 어떻게 해야 하나요?

계량기 교체 시 필요한 서류가 많아 복잡하게 느껴지실 수 있습니다만, 대부분의 시공업체가 해당 서류를 보유하고 있어 요청을 통해 간단히 전달 받을 수있습니다.

전달받으신 서류는 그대로 전력중개사업자(해줌)에 전달주시면 어렵지 않게 전력중개사업을 신청하실 수 있습니다.

2. 전력중개사업 참여 시 수익성은 어떻게 되나요?

태양광 발전사업자는 전력중개사업을 통해 재생에너지 예측제도에 참여하게 되는데요.

재생에너지 예측제도 참여 시 1MW 기준 약 330만 원의 수익(예측 정산금)을 기대 할 수 있습니다.

3. 수익 변동성은 없나요?

예측정산금은 예측 정확도에 따라 정산금이 바뀔 수 있으며, 2025년 6월 1일부터 아래 기준으로 정산금이 지급될 예정입니다.

- 예측 오차율 4% 이하 : 4원/kWh
- 예측 오차율 4~6% : 3원/kWh

이렇듯 예측 오차율에 따라 정산금이 적어질 수 있는데요. 해줌은 국내 최고 수준의 예측 기술을 보유 하고 있어, 기술력으로 인한 수익 변동성은 대체로 없다 고 생각하셔도 됩니다.

다만, 이상기후/기상변화 로 인해 비가 오거나 흐린 날이 많은 경우, 수익에 변동성이 발생할 수 있습니다.

3-1. 예측이 틀리면 손해가 발생하나요?

오차율이 지정된 범위를 벗어나면 정산금이 발생하지 않기 때문에, 전력중개사업자(해줌) 선정 시, 뛰어난 예측 기술을 보유한 업체를 선정하는 것이 좋습니다.

4. 전력중개사업 계약 기간은 어떻게 되나요?

전력중개사업 계약 기간은 케이스마다 많이 달라질 수 있습니다.

현재는 제도 일몰을 고려하여 3~5년 간 계약을 진행하는 경우가 많으나, 계약 기간은 조건에 따라 달라질 수 있습니다.. 만약 제도가 일몰될 경우 계약은 자동으로 종료*됩니다.

*계량기 교체비용을 지원 받은 경우 예측제도 일몰 후 입찰제도 신설시 가입 필요


📌 한전 계약 발전사업자가 자주 묻는 질문

전력중개사업

1. 계량기 교체 비용은 어떻게 되나요?

한전에서 전력거래소(KPX) 계량기로 교체할 경우, 약 450만 원의 교체 비용이 발생 하게 됩니다.
다만, 해줌에서 교체 시 비용을 일부 지원해드리고 있으며, 서류 접수 등 모든 사무 업무 처리를 대행해드리고 있습니다.

지금 선착순 20명 한정으로 계량기 교체비를 전액 지원드리는 이벤트 가 진행되고 있으니, 관심있으신 분들은 아래 링크를 통해 확인 및 신청해주시면 됩니다.

1-1. 계량기 교체비 대비 수익성은?

교체 비용 대비 수익성은 용량에 따라 상이합니다. 해줌에 문의주실 경우 용량에 맞게 비교 검토를 해드리고 있으니 연락 부탁드립니다!

2. 계량기 교체 소요 기간은? 전력중개사업은 언제부터 참여할 수 있나요?

계량기 전환 공사에는 약 2개월이 소요됩니다.

또한, 교체 후에 전력중개사업 자원 등록, 집합자원 구성, 전력거래소 예측 테스트에 약 3~4개월이 소요됩니다.

따라서, 실제 사업 진행은 총 5~6개월 정도 기간이 소요 됩니다.

3. SMP 정산금에 차이가 발생하나요?

전력거래소의 SMP 정산금이 한전 대비 소폭 높습니다. 즉, 전력중개사업 참여를 위해 계량기를 교체할 경우, 예측 정산금 뿐만아니라 SMP 정산 수익 향상도 기대 할 수 있는 건데요.

이는 SMP 정산 방식에 따라 발생하는 차이인데요. 한전은 월 가중평균 SMP를 적용하는데 비해 KPX는 시간대별 SMP를 적용하여, 전력 단가가 높은 시간대의 발전량을 적용받을 수 있기 때문입니다.


지금까지 전력중개사업 Q&A에 대해 정리해보는 시간을 가졌습니다.

KPX, 한전 계약자 모두 공통적으로 문의하시는 내용, 그리고 한전 계약자분들이 많이 문의하시는 내용 2가지 유형으로 구분해 알아보았는데요.

더 많은 공통 문의사항과, KPX 계약자분들의 질문은 다음 2편에서 다뤄보도록 하겠습니다!

관련하여 추가 문의 사항은 해줌 홈페이지 혹은 대표 전화(02-889-9941)로 연락 부탁드립니다 :)


태양광 시장 소식, 한 달에 1번 5분으로 투자로 끝!

최신 태양광 트렌드부터 SMP/REC 동향, RE100 소식까지 빠르게 알고 싶다면? 해줌 뉴스레터를 구독하세요!

공유하기

다음 게시글

태양광 보험
해줌 인사이트 ·

태양광 보험 비교 - CMI 보험 vs EGI 보험

요즘 같이 기후 변화가 심각 해지는 시대에 태양광 발전소를 운영하신다면? '태양광 보험'은 선택이 아닌 필수입니다. 실제로 최근 몇 년간 국내에서도 극심한 가뭄과 폭우, 그리고 기록적인 폭염이 반복되면서 자연재해로 인한 피해 규모가 크게 늘어나고 있죠. 따라서, 다양한 위험으로부터 자산을 보호하고 안정적으로 사업을 운영하려면 태양광 보험 가입이 필수적인데요. 오늘

대정전
해줌 인사이트 ·

만약 대정전이 발생하면 어떻게 될까?: 대정전 시나리오

매년 9월 16일은 오존층 보호의 날입니다. 오존층은 지구를 감싸는 얇은 방패막으로, 태양의 유해한 자외선을 막아 생명을 보호하는 역할을 하죠. 오존층은 한 번 파괴되면 회복하기 까지 수십 년의 시간이 소요되는데요. 하지만 인간의 무분별한 화석 연료 사용으로 오존층은 서서히 무너지고 있습니다. 따라서, 오존층을 지키기 위해서는 화석 연료 사용을 줄이고, 깨끗한 에너지를 사용해야

대멸종
해줌 인사이트 ·

6차 대멸종은 진행 중, 지구 D-Day 타임라인

6차 대멸종 위기에 놓인 지구, 지구는 현재 사람으로 치면 암 말기 환자의 상태라고 합니다. 소행성 충돌처럼 하루아침에 세상이 무너지는 게 아니라, 마치 초기에 발견하지 못한 암세포가 퍼지듯 보이지 않는 곳에서 천천히, 그러나 확실하게 악화되고 있죠. 오늘은 해줌과 함께 IPCC 보고서를 참고해, 기후 위기로 인한 지구의 2030년부터 2100년까지의 시나리오를 살펴보겠습니다! ✅콘텐츠

기업서비스

ESG 탄소중립

해줌 이야기

전기요금 관리 전략

5분만 투자하세요
에너지 이슈의 핵심만 짚어드립니다

느깜표 구독 시 개인정보 수집 및 이용을 확인하고 동의함
